Budowa kurnika wymaga decyzji środowiskowej, pozwolenia na budowę i zgłoszeń weterynaryjnych. Poznaj procedurę krok po kroku i uniknij błędów, które opóźniają inwestycję o 6-12 miesięcy.

Specjalizacja w wymagających projektach
Doświadczenie w całej Europie
Zweryfikowana sieć partnerów
Prowizja tylko od producenta
Ferma drobiu to inwestycja wymagająca wielu uzgodnień - poznaj wyzwania.
Ferma powyżej 40 000 stanowisk dla drobiu wymaga pełnej oceny oddziaływania na środowisko. Procedura: 3-8 miesięcy. Poniżej progu - karta informacyjna przedsięwzięcia.
Kurniki generują odory i hałas. Sąsiedzi często składają odwołania. Kluczowe: odpowiednia lokalizacja (min. 100-300m od zabudowań) i dobre relacje z gminą.
Jeśli działka nie ma miejscowego planu zagospodarowania (MPZP), musisz uzyskać warunki zabudowy. Czas: 2-6 miesięcy. Z MPZP - sprawdź czy dopuszcza produkcję rolną.
Powiatowy Lekarz Weterynarii musi zatwierdzić projekt pod kątem biosekuracji. Śluzy sanitarne, ogrodzenie, zabezpieczenie przed ptactwem dzikim - to wymogi formalne.
Kompletna ścieżka od działki do rozpoczęcia budowy.
Sprawdź w urzędzie gminy czy działka ma miejscowy plan. Jeśli nie - złóż wniosek o warunki zabudowy dla fermy drobiu. Czas: 2-6 miesięcy.
Złóż kartę informacyjną przedsięwzięcia (KIP) do urzędu gminy. Dla dużych ferm (>40 tys. stanowisk) - pełny raport OOŚ. Czas: 2-8 miesięcy.
Zlec projekt architektoniczno-budowlany uprawnionemu projektantowi. Musi uwzględniać normy dla obiektów inwentarskich i wymagania weterynaryjne.
Złóż wniosek w starostwie z projektem, decyzją środowiskową i WZ/wypisem z MPZP. Decyzja: 65 dni + ewentualne odwołania. Potem 14 dni na uprawomocnienie.
Co musisz przygotować na każdym etapie procedury.
Opis inwestycji, lokalizacja, technologia, emisje. Podstawa do decyzji środowiskowej. Pomagamy przygotować.
Dowiedz się więcejWymagany dla ferm >40 tys. stanowisk. Zawiera analizę emisji, hałasu, wpływu na wody. Koszt: 15-40 tys. zł.
Dowiedz się więcejArchitektura + konstrukcja + instalacje. Musi spełniać normy dla obiektów inwentarskich. Koszt: 30-80 tys. zł.
Dowiedz się więcejPowiatowy Lekarz Weterynarii opiniuje projekt pod kątem biosekuracji. Wymaga: śluzy, ogrodzenia, plan dezynfekcji.
Dowiedz się więcejJeśli brak MPZP - decyzja o warunkach zabudowy z gminy. Wymaga analizy sąsiedztwa i dostępu do drogi.
Dowiedz się więcejJeśli planujesz własne ujęcie wody lub odprowadzanie ścieków - wymagane pozwolenie z Wód Polskich.
Dowiedz się więcejPomagamy inwestorom przejść przez całą procedurę.

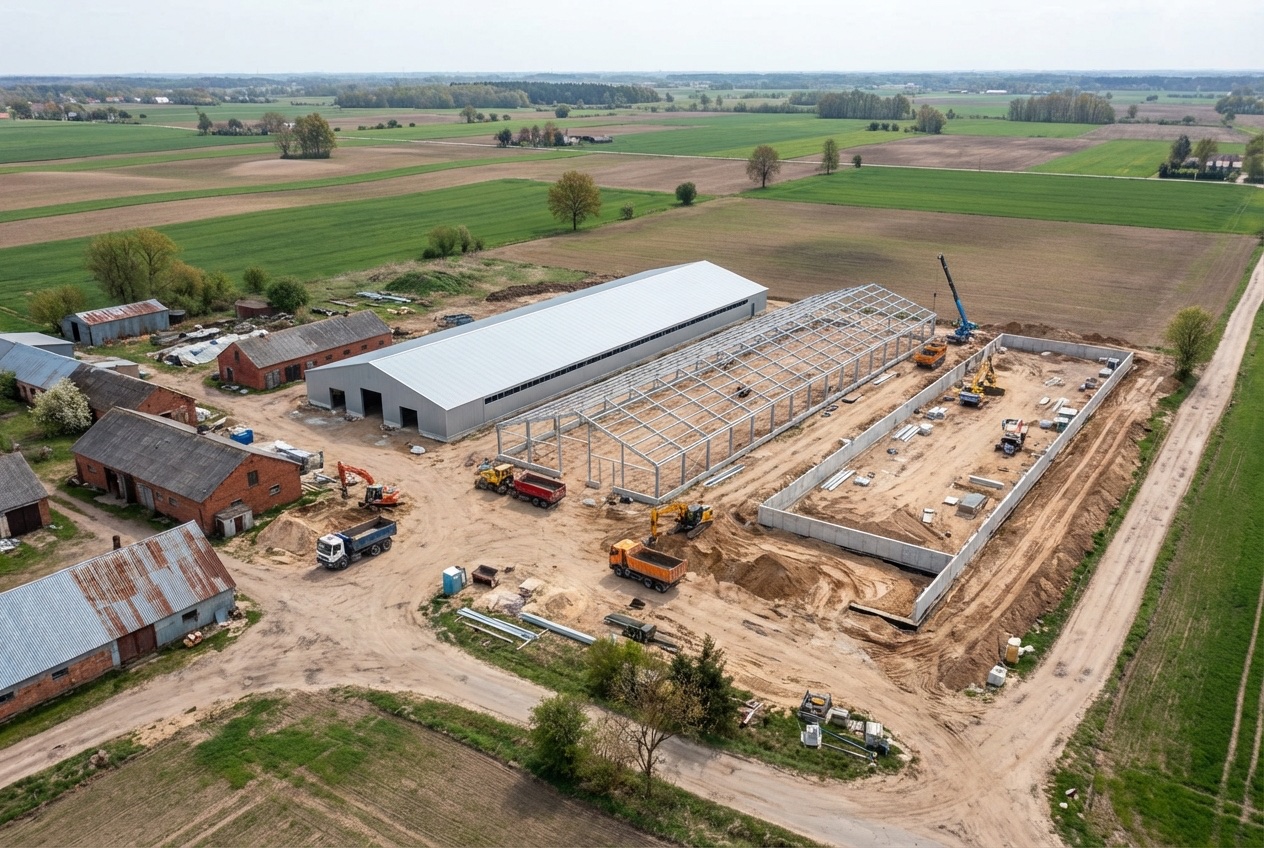

Procedura: 14 miesięcy. Raport OOŚ, konsultacje z gminą, pozwolenie bez odwołań.
Procedura: 9 miesięcy. Karta informacyjna zamiast OOŚ, działka z MPZP.
Procedura: 16 miesięcy z odwołaniem SKO. Ostatecznie pozwolenie uzyskane.
Budowa fermy drobiu to jedna z bardziej skomplikowanych procedur inwestycyjnych w rolnictwie. Wymaga koordynacji między urzędem gminy, starostwem, Regionalną Dyrekcją Ochrony Środowiska (RDOŚ), Państwową Inspekcją Weterynaryjną (PIW) oraz Wodami Polskimi. Każdy z tych organów ma swoje wymagania, terminy i formularze — a procedury częściowo się nakładają, częściowo muszą następować sekwencyjnie. Całość trwa od 8 do 18 miesięcy w zależności od skali inwestycji i sprawności urzędów.
W tym przewodniku opisujemy kompletną procedurę krok po kroku — od wyboru działki po uzyskanie prawomocnego pozwolenia na budowę kurnika. Bazujemy na doświadczeniu ze 100+ projektów ferm drobiu koordynowanych przez SmartHalls w latach 2020-2026. Znajdziesz tu realistyczne terminy (nie ustawowe, a rzeczywiste), koszty dokumentacji i wskazówki, jak uniknąć najczęstszych błędów opóźniających inwestycję.
Największym błędem inwestorów jest niedoszacowanie czasu potrzebnego na uzyskanie pozwoleń. Poniżej realistyczny harmonogram uwzględniający rzeczywiste terminy urzędowe (nie ustawowe, które są dłuższe od faktycznych tylko w teorii).
| Etap procedury | Czas (realistyczny) | Koszt | Równoległy? |
|---|---|---|---|
| 1. Analiza działki i MPZP | 1-2 tygodnie | 0,5-1 tys. zł | — |
| 2. Warunki zabudowy (jeśli brak MPZP) | 2-6 miesięcy | 0,5-2 tys. zł | Równolegle z KIP |
| 3. Karta informacyjna przedsięwzięcia (KIP) | 2-4 tygodnie (przygotowanie) | 3-8 tys. zł | Równolegle z WZ |
| 4. Screening / decyzja środowiskowa | 2-8 miesięcy | 0-40 tys. zł | Po KIP, przed PnB |
| 5. Raport OOŚ (jeśli wymagany) | 2-4 miesiące (przygotowanie) | 15-40 tys. zł | W ramach pkt 4 |
| 6. Badania geotechniczne | 1-2 tygodnie | 3-8 tys. zł | Równolegle z etap 4 |
| 7. Projekt budowlany | 4-8 tygodni | 30-80 tys. zł | Po decyzji środowiskowej |
| 8. Uzgodnienia weterynaryjne (PIW) | 2-4 tygodnie | 0,5-1 tys. zł | Równolegle z pkt 7 |
| 9. Pozwolenie wodnoprawne (jeśli wymagane) | 1-3 miesiące | 1-3 tys. zł | Równolegle z pkt 7 |
| 10. Wniosek o pozwolenie na budowę | 1-3 miesiące | 2-5 tys. zł | Po pkt 4, 7, 8 |
| 11. Uprawomocnienie decyzji | 14 dni | — | Bieg po doręczeniu |
| RAZEM (ścieżka krytyczna) | 8-18 miesięcy | 50-135 tys. zł | — |
Kluczowa uwaga: wiele etapów można realizować równolegle. Warunki zabudowy i KIP można składać jednocześnie. Badania geotechniczne i konsultacje weterynaryjne można prowadzić podczas oczekiwania na decyzję środowiskową. Dobry harmonogram z wykorzystaniem równoległości skraca procedurę o 2-4 miesiące.
Kluczowe jest prawidłowe określenie skali inwestycji, bo od niej zależy zakres wymaganej procedury środowiskowej. Progi wynikają z Rozporządzenia Rady Ministrów z dnia 10 września 2019 r. w sprawie przedsięwzięć mogących znacząco oddziaływać na środowisko:
Ważne: „stanowiska” to nie to samo co „obsada”. Stanowisko to miejsce do hodowli jednej sztuki — jeśli planujesz 50 000 brojlerów, to 50 000 stanowisk. Nie mnożysz przez liczbę cykli w roku.
Decyzja o środowiskowych uwarunkowaniach (DŚU) to najważniejszy i najdłuższy etap procedury. Bez niej nie uzyskasz pozwolenia na budowę. Oto jak wygląda procedura krok po kroku:
Przygotowanie karty informacyjnej przedsięwzięcia (KIP)
KIP to dokument opisujący planowaną inwestycję i jej potencjalny wpływ na środowisko. Musi zawierać: opis przedsięwzięcia (lokalizacja, parametry techniczne, technologia hodowli), opis elementów środowiska (gleba, wody, powietrze, przyroda), przewidywane oddziaływania (emisje gazów, hałas, ścieki, odpady), opis rozwiązań minimalizujących wpływ. Koszt przygotowania KIP: 3-8 tys. zł. Czas: 2-4 tygodnie.
Złożenie wniosku do wójta/burmistrza
Wniosek z KIP składasz w urzędzie gminy właściwym dla lokalizacji inwestycji. Opłata skarbowa: 205 zł. Organ w ciągu 7 dni przesyła KIP do: RDOŚ (Regionalna Dyrekcja Ochrony Środowiska), Państwowego Powiatowego Inspektora Sanitarnego oraz Wód Polskich (PGW Wody Polskie).
Opinie organów współdziałających
RDOŚ, Sanepid i Wody Polskie mają 14-30 dni na wydanie opinii. RDOŚ ocenia wpływ na środowisko przyrodnicze (Natura 2000, korytarze ekologiczne). Sanepid — wpływ na zdrowie ludzi. Wody Polskie — wpływ na gospodarkę wodną. Na podstawie tych opinii wójt decyduje (screening), czy wymagany jest raport OOŚ.
Raport OOŚ (jeśli wymagany)
Jeśli organ nałoży obowiązek raportu — musisz zlecić jego przygotowanie uprawnionemu specjaliście. Raport jest obszernym dokumentem (100-300 stron), którego przygotowanie trwa 2-4 miesiące i kosztuje 15-40 tys. zł.
Konsultacje społeczne (przy raporcie OOŚ)
Obowiązkowe wyłożenie raportu do publicznego wglądu na 30 dni. Mieszkańcy i organizacje ekologiczne mogą zgłaszać uwagi. Organ musi się do nich odnieść w uzasadnieniu decyzji. To najczęstszy moment, w którym pojawiają się sprzeciwy sąsiadów.
Wydanie decyzji środowiskowej
Po analizie raportu i uwag społecznych wójt wydaje decyzję. Termin: 30 dni od zakończenia konsultacji. Decyzja jest doręczana wszystkim stronom (w tym sąsiadom). Od doręczenia biegnie 14-dniowy termin na odwołanie.
Raport oddziaływania na środowisko (OOŚ) to najbardziej kosztowny i czasochłonny dokument w całej procedurze. Jego zakres reguluje art. 66 ustawy o udostępnianiu informacji o środowisku. Kluczowe elementy raportu OOŚ dla fermy drobiu:
Koszt przygotowania raportu OOŚ waha się od 15 tys. zł (prosty raport dla fermy 40-60 tys.) do 40 tys. zł (kompleksowy raport dla fermy powyżej 85 tys. z inventaryzacją przyrodniczą). Czas przygotowania: 2-4 miesiące.
Odwołania od decyzji środowiskowej to główna przyczyna opóźnień inwestycji w fermy drobiu. Najczęściej odwołują się sąsiedzi zaniepokojeni odorami i hałasem, rzadziej organizacje ekologiczne. Jak wygląda procedura odwoławcza i jak się na nią przygotować?
Kto może złożyć odwołanie? Strony postępowania — czyli właściciele nieruchomości w obszarze oddziaływania inwestycji. Obszar ten określa organ na podstawie raportu OOŚ lub KIP. Zazwyczaj to przynień 200-500 m od granicy działki inwestycji, ale przy dużych fermach może być szerszy.
Procedura odwoławcza:
Jedno odwołanie wydłuża procedurę o 3-6 miesięcy. Jeśli sprawa trafi do WSA — dodatkowe 6-12 miesięcy. Dlatego kluczowa jest prewencja:
Powiatowy Lekarz Weterynarii (PLW) musi zatwierdzić projekt budowlany kurnika pod kątem spełnienia wymagań biosekuracji. To etap, który wielu inwestorów bagatelizuje — a brak zatwierdzenia weterynaryjnego uniemożliwia rozpoczęcie hodowli nawet po uzyskaniu pozwolenia na budowę i wybudowaniu obiektu. Wymagania weterynaryjne dla fermy drobiu w 2026 roku:
Koszt dostosowania projektu do wymagań weterynaryjnych (śluza, ogrodzenie, komora padłych): 30-80 tys. zł. To koszt już uwzględniony w pozycji „infrastruktura towarzysząca” w zestawieniu kosztów budowy kurnika.
Jeśli działka nie jest objęta miejscowym planem zagospodarowania przestrzennego (MPZP), musisz uzyskać decyzję o warunkach zabudowy (WZ). Jest to konieczne, bo ferma drobiu to zmiana zagospodarowania terenu wymagająca ustalenia warunków przez organ gminy.
Warunki uzyskania decyzji WZ:
Czas uzyskania WZ: 2-6 miesięcy (termin ustawowy 60 dni, ale gminy mają prawo przedłużać). W praktyce małe gminy wiejskie wydają WZ szybciej (6-10 tygodni), a gminy z dużym obciążeniem — wolniej (3-6 miesięcy).
Ważna wskazówka: wniosek o WZ można składać równolegle z przygotowaniem KIP. To jedno z działań równoległych, które skracają łączny czas procedury. Sprawdź też ogólne zasady dotyczące pozwoleń budowlanych.
Pozwolenie wodnoprawne jest wymagane, gdy planowana ferma drobiu wiąże się z:
Procedura:
Pozwolenie wodnoprawne można uzyskiwać równolegle z decyzją środowiskową i projektem budowlanym — warto to zaplanować, by nie wydłużać harmonogramu.
Na podstawie doświadczeń z ponad 100 projektów ferm drobiu zebraliśmy najczęstsze błędy, które opóźniają inwestycje o miesiące lub generują dodatkowe koszty:
Zbyt blisko zabudowań — minimalna odległość to 100-300 m wg orzecznictwa, ale rekomendujemy 300-500 m. Im dalej, tym mniej ryzyka odwołań i problemów z normami odorów. Analiza rozprzestrzeniania się zanieczyszczeń (modelowanie dyspersji) przy 200 m może wykazać przekroczenia dopuszczalnych stężeń NH₃ na granicy zabudowy mieszkaniowej.
Brak wstępnych konsultacji z gminą — warto przed zakupem działki porozmawiać z wójtem i radnymi. Gmina, która jest przychylna inwestycji, wydaje WZ szybciej i sprawniej prowadzi procedurę środowiskową. Gmina nieprzychylna może przedłużać postępowania i stawiać dodatkowe wymagania.
Niedoszacowanie czasu procedury — inwestorzy zakładają 3-6 miesięcy, a realistyczny termin to 8-18 miesięcy. Planuj harmonogram z zapasem i nie podpisuj kontraktów na dostawę wyposażenia przed uzyskaniem prawomocnego pozwolenia na budowę.
Brak rezerwy na odwołania — jedno odwołanie = +3-6 miesięcy. Planuj budżet i harmonogram z uwzględnieniem tego ryzyka. Statystycznie: 30-40% wniosków o decyzję środowiskową dla ferm drobiu jest zaskarżanych.
Błędy w KIP — nieprecyzyjne dane o emisjach, brak analizy wariantowej, pominięcie wpływu na Naturę 2000. Organ zwraca dokumenty do uzupełnienia — to 2-4 tygodnie opóźnienia za każdym razem.
Niespójność między KIP a projektem budowlanym — parametry w KIP (liczba stanowisk, system wentylacji, zużycie wody) muszą być identyczne z tymi w projekcie budowlanym. Niespójności mogą być podstawą do uchylenia decyzji.
Poniżej kompletne zestawienie kosztów uzyskania wszystkich pozwoleń i dokumentów wymaganych do budowy fermy drobiu. Koszty podano dla fermy 40-60 tys. stanowisk (najpopularniejsza skala inwestycji).
| Dokument / pozwolenie | Koszt (tys. zl) | Kto przygotowuje | Uwagi |
|---|---|---|---|
| Karta informacyjna (KIP) | 3-8 | Konsultant OOS | Zawsze wymagana |
| Raport OOS (jesli wymagany) | 15-40 | Konsultant OOS | Powyżej 40 tys. stanowisk |
| Projekt budowlany | 30-80 | Biuro projektowe | Architektura + konstrukcja + instalacje |
| Badania geotechniczne | 3-8 | Geolog | Odwierty + opinia |
| Warunki zabudowy (WZ) | 0,5-2 | Urbanista / sam inwestor | Tylko gdy brak MPZP |
| Operat wodnoprawny | 3-8 | Hydrogeolog | Gdy wlasne ujecie wody |
| Oplaty urzedowe | 2-5 | — | PnB, OOS, oplata skarbowa |
| RAZEM dokumentacja | 50-135 | 4-9% calkowitego kosztu inwestycji | |
Dla ferm ponizej 40 tys. stanowisk, gdzie raport OOS nie jest wymagany, koszty dokumentacji mieszcza sie w przedziale 40-70 tys. zl. Dla duzych ferm powyzej 85 tys. — nawet do 150 tys. zl z uwzglednieniem inwentaryzacji przyrodniczej i dodatkowych ekspertyz.
Wspolpracujemy z biurami projektowymi i konsultantami środowiskowymi specjalizującymi się w obiektach inwentarskich. Możemy pomóc na każdym etapie procedury — od wyboru działki po odbiór budowlany. Koszt budowy kurnika pod klucz z pełną dokumentacją i pozwoleniami znajdziesz na stronie koszt budowy kurnika. Jeśli planujesz dużą fermę, przeczytaj też szczegółowy opis inwestycji w kurnik na 50 000 brojlerów. Więcej o typach hal rolniczych i ich zastosowaniach znajdziesz w naszym katalogu produktów.
Twoje bezpieczeństwo i spokój to nasza odpowiedzialność.
Zajmujemy się całym projektem - nie zostawiamy Cię z problemem "kto zamontuje konstrukcję". Od wyceny przez produkcję i transport po montaż i odbiory końcowe.
Monitorujemy każdy etap (produkcja → transport → montaż) i interweniujemy przy zagrożeniach dla harmonogramu. Twój projekt jest realizowany zgodnie z ustalonym planem.
Każdy producent zweryfikowany - 15+ lat doświadczenia w branży. Znamy historię realizacji każdego z 100+ naszych partnerów. Eliminujemy ryzyko złego wyboru.
Odpowiedzi na pytania o pozwolenia dla ferm drobiu.
Cała procedura trwa 8-18 miesięcy: warunki zabudowy (2-6 msc) + decyzja środowiskowa (2-8 msc) + pozwolenie na budowę (2-4 msc). Z MPZP jest szybciej o 2-6 miesięcy.
Każda ferma drobiu wymaga co najmniej karty informacyjnej. Pełny raport OOŚ obowiązuje od 40 000 stanowisk (screening) lub obowiązkowo od 85 000 stanowisk.
Przepisy nie określają sztywnej odległości, ale praktyka i orzecznictwo wskazują na minimum 100-300m. Im dalej, tym mniej ryzyka odwołań od sąsiadów. Rekomendujemy 300-500 m.
Odwołanie wydłuża procedurę o 3-6 miesięcy. Sprawa trafia do SKO lub GDOŚ. Dlatego warto wcześniej rozmawiać z sąsiadami i gminą, a lokalizację wybierać z dala od zabudowań.
Tak, ale działka musi być przeznaczona pod zabudowę zagrodową lub produkcję rolną w MPZP/warunkach zabudowy. Dodatkowo inwestor powinien być rolnikiem lub prowadzić gospodarstwo.
Tak - współpracujemy z biurami projektowymi i konsultantami środowiskowymi. Możemy przygotować dokumentację lub skierować do sprawdzonych specjalistów w Twoim regionie.
Łączny koszt dokumentacji i pozwoleń to 50-135 tys. zł. Składa się na to: KIP (3-8 tys. zł), raport OOŚ jeśli wymagany (15-40 tys. zł), projekt budowlany (30-80 tys. zł), warunki zabudowy (0,5-2 tys. zł), opłaty urzędowe (2-5 tys. zł), badania geotechniczne (3-8 tys. zł). Dla mniejszych ferm (do 40 tys.) bez raportu OOŚ — bliżej dolnej granicy (50-70 tys. zł).
Nie. Rozpoczęcie budowy bez prawomocnego pozwolenia na budowę (lub skutecznego zgłoszenia) to samowola budowlana. Grozi nakazem rozbiórki, karą grzywny i brakiem możliwości legalizacji. Jedyne co możesz robić równolegle: zamawiać projekt technologiczny, negocjować z dostawcami wyposażenia, przygotowywać wniosek o dotację. Budowa fizyczna — dopiero po uprawomocnieniu decyzji PnB.
RDOŚ może kontrolować zgodność realizacji z decyzją środowiskową. Przygotuj: kopię decyzji środowiskowej i raportu OOŚ, dokumentację potwierdzającą zastosowanie środków minimalizujących (biofiltr, pasy zieleni), wyniki pomiarów emisji (jeśli wymagane w decyzji), rejestr odpadów i gospodarki ściekowej. Kontrole RDOŚ zdarzają się rzadko (2-5% ferm), ale bywają też inicjowane przez skargi sąsiadów.
Raport OOŚ to obszerny dokument (100-300 stron) obejmujący: szczegółowy opis przedsięwzięcia i technologii, analizę emisji do powietrza (NH₃, H₂S, PM10, odory) z modelowaniem dyspersji, analizę hałasu, wpływ na wody i gospodarkę ściekową, ocenę wpływu na przyrodę (Natura 2000), analizę min. 3 wariantów (proponowany, alternatywny, zerowy), propozycje minimalizacji oddziaływań. Koszt przygotowania: 15-40 tys. zł, czas: 2-4 miesiące.
